Blog · Pratique · 9 mai 2026

Permis d'urbanisme : à quels moments le contrôler avant la réception

Une non-conformité au permis, ça se règle à 3 000 € en cours de chantier. À 35 000 € après réception.

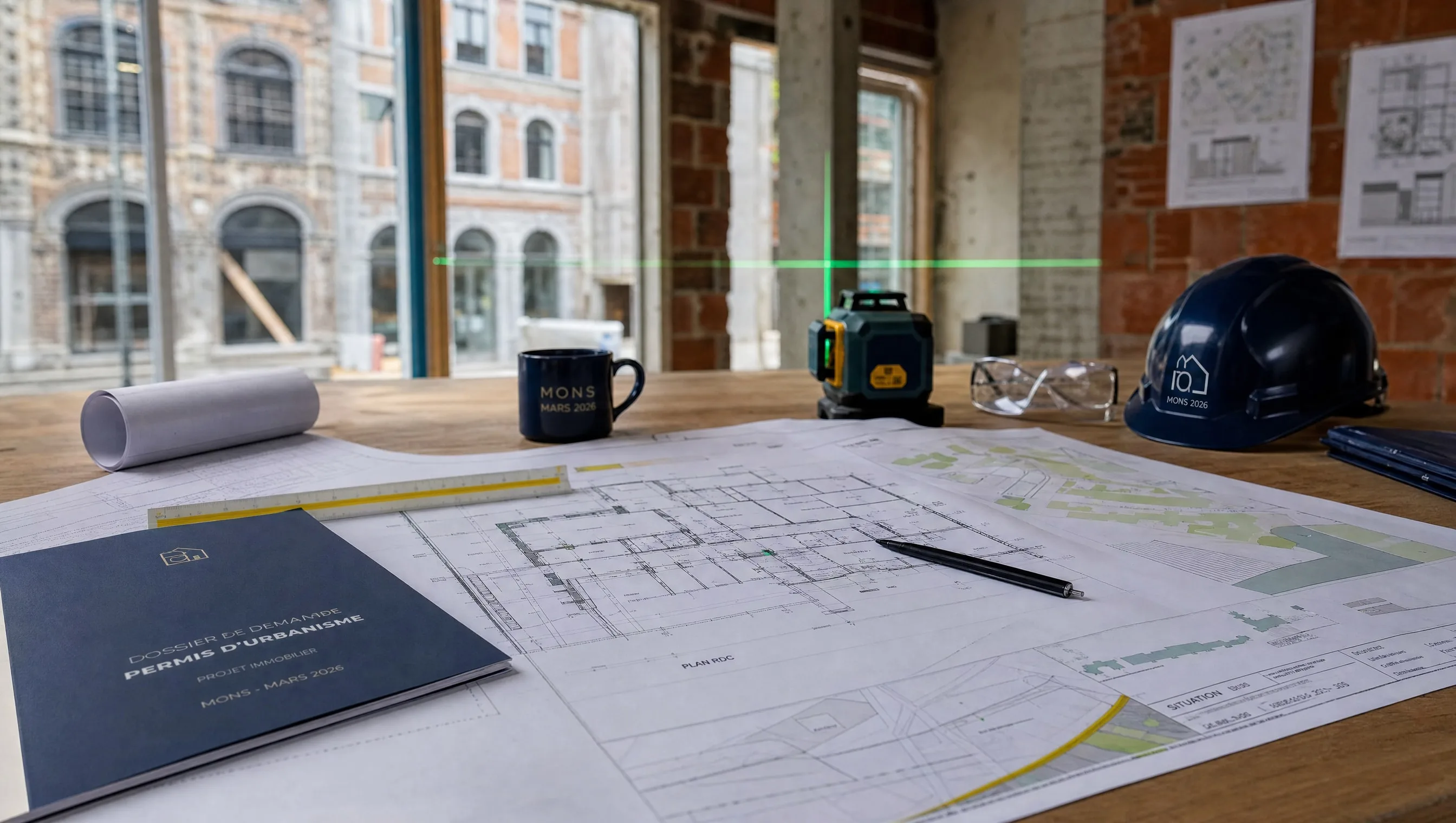

Vérification du permis sur plan déplié, chantier Mons · mars 2026 · photo Edouard Hennin
Edouard Hennin
Expert en réception provisoire
7 min de lecture
Sauver Partager

Le permis d’urbanisme est un document que la plupart des propriétaires ouvrent une fois — au moment de la signature de l’avant-vente — et ne ressortent jamais. C’est précisément ce qui fait la fortune des géomètres-experts et la ruine de propriétaires qui découvrent, trois ans après livraison, que leur carport empiète de 80 cm sur la zone de recul ou que la hauteur de faîte dépasse de 25 cm le plan déposé. Sur 80 chantiers que j’ai audités, 12 présentaient une non-conformité au permis à des degrés variables. Une non-conformité qui se règle à 3 000 € en cours de chantier coûte facilement 35 000 € après réception, frais judiciaires et de régularisation inclus. Voici les trois moments-clés où le contrôler.

Premier contrôle : à la signature de l’entrepreneur

Avant signature du contrat d’entreprise, exigez la copie intégrale du permis d’urbanisme avec toutes les annexes : plans, coupes, élévations, descriptif technique, conditions urbanistiques particulières, dossier photo de l’existant si rénovation. Comparez ligne à ligne avec le contrat proposé par l’entrepreneur. Toute divergence — hauteur de faîte, matériau de toiture, position des ouvertures, finition de façade — doit être notée et acceptée par écrit dans le contrat.

Les divergences fréquentes que je vois sur les contrats clé sur porte :

  • Matériau de toiture : tuile bétonnée au lieu de tuile terre cuite imposée
  • Couleur de châssis : blanc au lieu de gris anthracite imposé
  • Bardage : composite au lieu de bois imposé
  • Pente de toiture : modifiée de 35° à 30° sans accord urbanistique

Un avenant urbanistique coûte environ 1 500 € à déposer en cours de chantier. Un PV de récolement défavorable après réception coûte dix fois plus, sans garantie d’obtenir la régularisation.

Deuxième contrôle : au stade gros œuvre fermé

Quand la toiture est posée et les châssis placés, l’enveloppe extérieure est figée. C’est le bon moment pour vérifier sur le terrain :

  • Hauteur de faîte réelle vs plan permis (mesure géomètre)
  • Implantation par rapport aux limites parcellaires (recul, mitoyen)
  • Recul de voirie (zone non-aedificandi)
  • Matériaux visibles (parement, toiture, châssis)
  • Saillies (balcons, oriels, débords de toiture)

Un géomètre revient à 350 € pour un récolement intermédiaire à ce stade. C’est la meilleure dépense possible — elle coûte 100 fois moins qu’une régularisation post-réception. Sur les 80 chantiers que j’ai accompagnés, 5 ont déclenché ce récolement intermédiaire : 4 ont révélé des écarts mineurs corrigés en quelques semaines, 1 a évité une démolition partielle qui aurait coûté 28 000 €.

Troisième contrôle : à la réception

Demandez impérativement le procès-verbal de récolement urbanistique communal. Ce document est délivré par le service urbanisme de la commune après vérification sur place et certifie que la construction est conforme au permis délivré. Sans lui, vous achetez le risque administratif — un risque qui peut bloquer une revente future, faire perdre des primes énergie, et empêcher la réception définitive au sens Loi Breyne.

À la moindre divergence détectée :

  1. Refusez la réception ou signez avec réserve explicite
  2. Exigez une mise en conformité par avenant urbanistique
  3. Conditionnez la libération de la retenue de 5 % à la production du récolement
  4. Documentez photographiquement chaque divergence

La régularisation post-réception passe par un dossier de permis modificatif, 18 mois de procédure administrative et 3 000 à 6 000 € de frais d’avocat pour la coordination juridique. Sans garantie d’obtenir l’autorisation rétroactive — si la commune refuse, la démolition partielle peut être ordonnée.

Cas Mons 2025 : hauteur de faîte litigieuse

Une cliente de Mons m’a contacté en mars 2025 après avoir reçu une mise en demeure communale : sa toiture dépassait de 32 cm la hauteur autorisée au permis. Le constructeur niait avoir modifié les plans. Notre récolement géomètre a confirmé l’écart. La régularisation par permis modificatif a duré 11 mois et coûté 4 200 € — financée intégralement par le constructeur après mise en demeure et expertise contradictoire, mais sans l’expertise tierce, ma cliente aurait payé seule.

Pièges à éviter

  • Ne signez pas un contrat sans avoir le permis en mains et lu intégralement
  • Méfiez-vous des mentions « selon plans architecte » sans annexe paraphée
  • Vérifiez les conditions particulières du permis (matériaux, plantations, eaux pluviales)
  • Demandez le récolement urbanistique systématiquement, même si l’entrepreneur ne l’évoque pas
  • Conservez l’original du permis avec votre dossier propriétaire (durée perpétuelle)

Pour les procédures officielles d’urbanisme en Wallonie, voir urbanisme.wallonie.be.

Que faire ensuite ?

Si vous avez un doute sur la conformité de votre chantier au permis, faites intervenir un expert tiers avant la signature du PV de réception. Mon cabinet propose un audit construction qui inclut la vérification urbanistique, ou un accompagnement Loi Breyne couvrant la coordination géomètre.

Doute sur la conformité de votre chantier ?
Faites contrôler le respect du permis par un expert
Demander un devis

Besoin d'un expert pour votre réception ?

Réponse sous 24h · devis gratuit · sans engagement. Couverture Bruxelles & Wallonie.
