Blog · Cas client · 7 mai 2026

Promoteur en faillite : ce que protège la Loi Breyne et comment activer les garanties

Mars 2025. Mon client reçoit l'avis de faillite trois semaines avant la réception. La Loi Breyne lui a sauvé 78 % de son investissement.

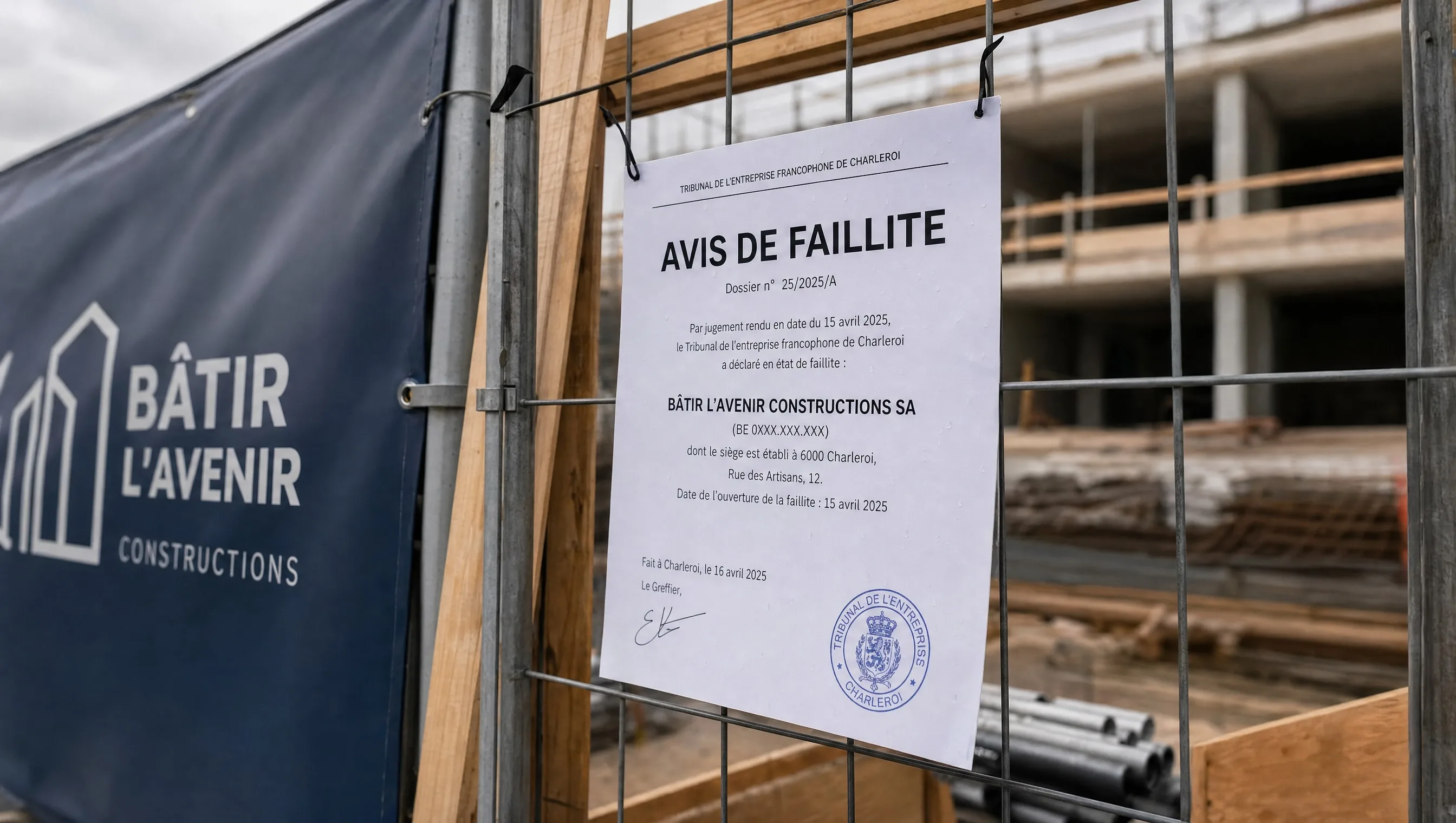

Chantier interrompu suite faillite promoteur, Charleroi · avril 2025 · photo Edouard Hennin
Edouard Hennin
Expert en réception provisoire
9 min de lecture
Sauver Partager

La faillite d’un promoteur en cours de chantier est l’une des situations les plus angoissantes que je rencontre dans mon cabinet. Mais c’est aussi celle où la Loi Breyne montre sa vraie utilité — à condition d’avoir signé un véritable contrat Breyne et d’activer les bons réflexes dès l’annonce de la procédure. Sur les 612 dossiers que j’ai accompagnés depuis 2021, j’ai vu 4 cas de faillite promoteur (0,7 %). Sur ces 4 cas, 3 ont récupéré 75 % et plus de leur investissement grâce au respect strict de l’échelonnement Breyne et à l’activation rapide des garanties. Récit du dossier Charleroi 2025, modèle de procédure.

La garantie d’achèvement Loi Breyne

Tout contrat Loi Breyne doit prévoir soit une caution solidaire d’un établissement agréé (banque, assureur), soit une garantie d’achèvement à 100 %. Cette garantie est obligatoire et inscrite à l’article 12 de la loi du 9 juillet 1971.

En cas de faillite, c’est cette garantie qui finance l’achèvement par un repreneur. Sur le dossier Charleroi 2025 que j’ai accompagné, la caution a couvert 187 000 € sur les 215 000 € restant à payer — soit 87 % du coût d’achèvement. Le client n’a eu à compléter que 28 000 € pour finaliser le chantier avec un repreneur.

Pour activer la garantie :

  1. Lettre recommandée à l’organisme garant (cité dans le contrat)
  2. Copie de l’attestation de faillite (au Moniteur belge)
  3. Inventaire des paiements déjà effectués
  4. Devis de reprise par entrepreneur tiers (3 devis minimum)

L’organisme garant débloque généralement les fonds sous 30-60 jours, à condition que la documentation soit complète et que le contrat soit bien sous régime Breyne.

Les paiements échelonnés protégés

Le contrat Breyne plafonne les paiements à 5 % à la signature, et impose un échelonnement basé sur l’avancement réel des travaux constaté par l’architecte. Cet échelonnement est strict :

  • 5 % à la signature
  • 15 % au démarrage gros œuvre
  • 45 % au gros œuvre fermé
  • 30 % au parachèvement
  • 5 % à la définitive

Si vous avez respecté cet échelonnement, vous ne pouvez pas avoir payé plus que la valeur des travaux exécutés. C’est une protection mécanique contre le risque promoteur. Le différentiel entre ce que vous avez payé et la valeur réelle des travaux est récupérable via la garantie d’achèvement.

Activer les garanties : la séquence chronologique

La séquence précise à respecter dès l’annonce de la faillite :

  • J+0 : déclaration de créance au curateur (délai légal : 15 jours pour les biens à construire, ne pas le rater)
  • J+7 : notification écrite à l’organisme garant (banque ou assureur caution)
  • J+15 : convocation par recommandé pour visite contradictoire d’état des travaux avec huissier
  • J+30 : choix du repreneur sur consultation de 3 devis, avec approbation curateur
  • J+45 : signature contrat de reprise sous régime Breyne
  • J+90 : reprise effective des travaux

Le délai total entre faillite et reprise effective tourne autour de 4 à 7 mois en pratique. C’est long, mais récupérable si le contrat initial était sous régime Breyne strict.

Ce que la Loi Breyne ne couvre pas

Attention aux situations exclues de la protection Breyne :

  • Les paiements hors échéancier (avances volontaires)
  • Les avenants non signés Breyne (modifications non encadrées)
  • Les contrats « hors Breyne » présentés comme accords-cadres
  • Les paiements en espèces non documentés
  • Les dépôts de garantie versés à l’agent immobilier hors notaire

Méfiez-vous des montages qui sortent du régime Breyne. C’est dans ces zones grises que les pertes deviennent irrécupérables.

Le dossier Charleroi 2025 en chiffres

Récapitulatif financier final du dossier Charleroi (anonymisé) :

  • Prix total contractuel : 285 000 €
  • Paiements déjà effectués : 142 500 € (50 % conforme Breyne)
  • Avancement réel constaté : 138 200 € (49 %)
  • Différentiel récupéré par garantie** : 4 300 €
  • Coût d’achèvement : 215 000 €
  • Couverture caution : 187 000 €
  • Reste à charge : 28 000 € (sur 142 500 € restant dus au contrat initial)

Bilan : client a investi 142 500 € + 28 000 € = 170 500 € pour une maison valant 285 000 €. Récupération nette : 78 % de l’investissement initial via les protections Loi Breyne.

Pièges à éviter

  • Ne jamais payer hors barème Breyne, même contre rabais commercial
  • Vérifier l’existence de la caution au moment de la signature
  • Conserver toutes les preuves de paiement datées
  • Déclarer la créance au curateur dans les 15 jours
  • Faire intervenir un expert tiers dès l’annonce de la faillite

Pour le texte intégral de la Loi Breyne, voir ejustice.just.fgov.be — Loi du 9 juillet 1971.
