Blog · Cas client · 19 mars 2026

Finitions non terminées : refuser la réception ou pas ?

Wavre, mars 2026. Vingt-trois finitions absentes le jour de la réception. Refus, acceptation, report ? Récit d'une décision lourde.

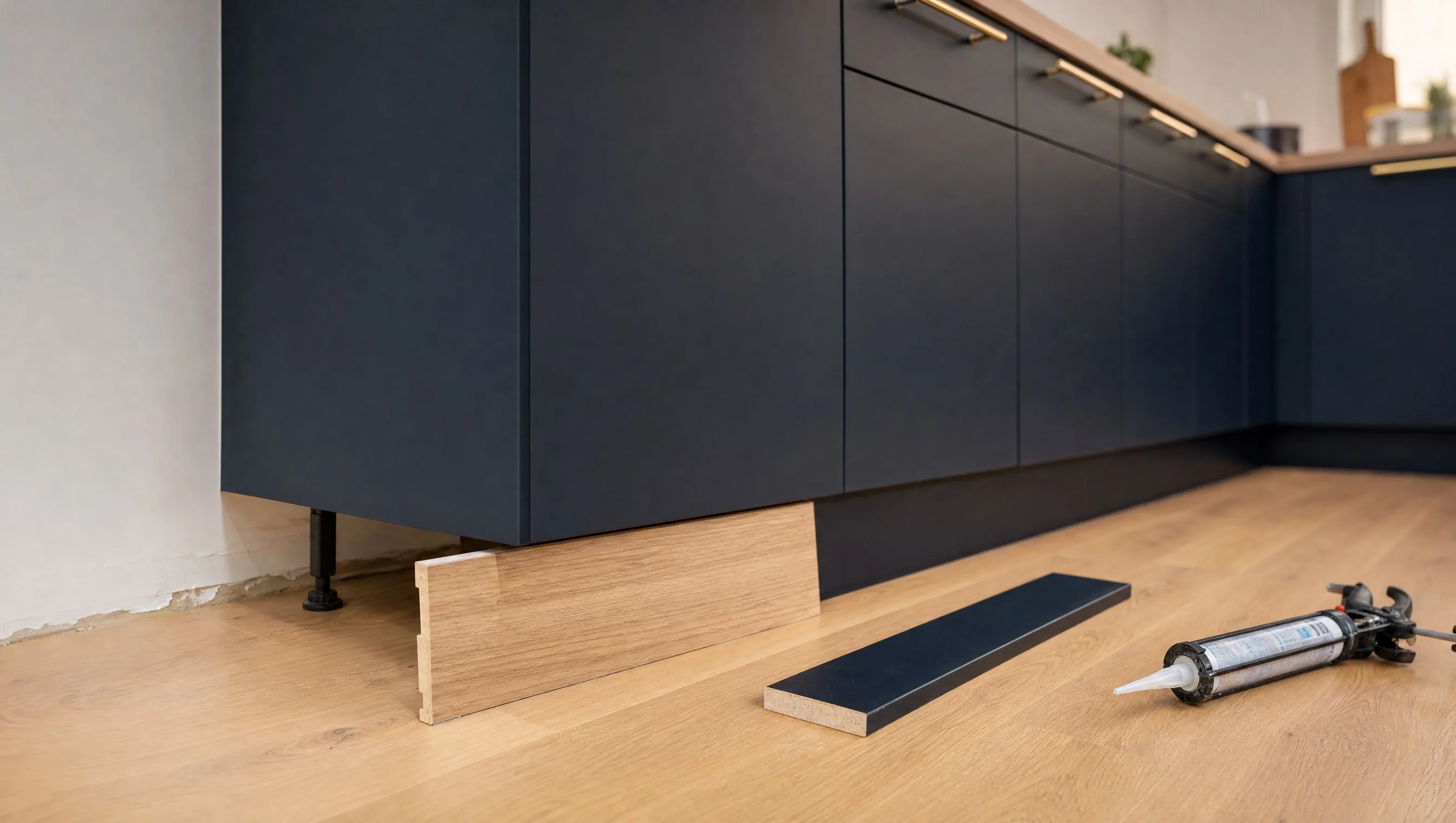

Cuisine maison neuve · Wavre · mars 2026 · photo Edouard Hennin
Edouard Hennin
Expert en réception provisoire
9 min de lecture
Sauver Partager

Mars 2026, Wavre, maison clé sur porte de 165 m². À mon arrivée pour la réception provisoire, je compte vite : 23 finitions absentes. Plinthes manquantes dans deux pièces, joints silicone non passés sur deux salles de bain, peinture incomplète sur trois plafonds, poignées de portes non posées sur cinq portes intérieures, deux luminaires non installés, sept points de carrelage à reprendre, joints silicone cuisine incomplets. Le propriétaire me regarde, perplexe. Que faire ? Refuser, accepter, reporter ? Voici le déroulé de cette décision et les principes juridiques qui l’ont guidée.

Refuser : pourquoi c’est rarement la bonne réponse

Refuser une réception suspend tout :

  • Pas d’occupation légale du bien
  • Pas de mise en service ORES ni SWDE
  • Pas de déblocage du crédit en dernière tranche
  • Pas de transfert de la garantie décennale
  • Continuation des intérêts hypothécaires à charge

Pour 23 finitions mineures, c’est disproportionné — et juridiquement, l’entrepreneur peut contester le refus comme abusif. La Loi Breyne distingue deux catégories de défauts :

  • Vices apparents non rédhibitoires : justifient une réserve, pas un refus
  • Vices rendant le bien impropre à sa destination : justifient le refus

Ici, on est dans la première catégorie. Les 23 défauts identifiés affectent l’esthétique et la finition, pas l’habitabilité ni la sécurité. La cuisine fonctionne, l’eau circule, l’électricité est conforme RGIE, le chauffage marche.

Accepter avec réserves : le bon réflexe

Réception acceptée sous réserves expresses, avec liste exhaustive des 23 défauts et délai de levée fixé à 30 jours. La retenue de garantie de 5 % (garantie Loi Breyne, voir garantie financement Loi Breyne) maintenue jusqu’à levée complète. Mention au PV mot pour mot :

« Les retenues seront libérées au prorata de la levée effective des 23 réserves listées en annexe, dans un délai maximum de 30 jours à compter de la signature du présent PV. Faute de levée complète à J+30, une mise en demeure formelle sera adressée et la retenue restera bloquée. »

« Refuser, c’est se priver de l’occupation. Accepter sans réserves, c’est offrir un blanc-seing. La voie médiane est la seule rationnelle pour les défauts non-rédhibitoires. »

Le suivi terrain jour par jour

Le déroulé concret de la levée des 23 réserves dans le dossier Wavre :

  • J+5 : 6 finitions levées (joints silicone, poignées de portes)
  • J+12 : 14 finitions levées (peinture plafonds, luminaires)
  • J+22 : 19 finitions levées (carrelage cuisine, plinthes)
  • J+30 : 23 finitions levées, contre-visite contradictoire effectuée
  • J+31 : PV de levée signé contradictoirement
  • J+33 : retenue de garantie débloquée par notaire

Coût total des reprises pour l’entrepreneur : environ 3 200 € (matériaux + main-d’œuvre). Coût pour le propriétaire : 0 €, plus 30 jours de tension acceptable.

Les 3 conditions cumulatives pour refuser

Les cas où le refus est légitime sur mes 612 dossiers :

  • Défaut RGIE majeur (8 cas) : pas de mise en service possible
  • Étanchéité toiture défectueuse (5 cas) : bien inhabitable
  • Fissure structurelle visible (3 cas) : sécurité compromise
  • PEB non conforme grave (2 cas) : valeur du bien fortement impactée

Soit 18 refus légitimes sur 612, environ 3 % des dossiers. Statistiquement, le refus est rare.

La rédaction des réserves : précision impérative

Chaque réserve doit être rédigée avec une précision mesurable et vérifiable :

  • ❌ « Reprise carrelage cuisine » (vague, inopposable)
  • ✅ « Reprise du joint de carrelage cuisine entre l’évier et le mur côté nord, sur 80 cm linéaires, avec ponçage et nouveau silicone sanitaire blanc » (précis, opposable)

Une réserve floue ne vaut pas une réserve absente — mais elle vaut beaucoup moins qu’une réserve précise.

Pièges à éviter

  • Ne pas accepter « on s’arrange entre nous » sans écrit
  • Refuser les délais sans engagement chiffré
  • Vérifier le lien causal entre défaut et inhabitabilité
  • Maintenir la retenue de 5 % même si l’entrepreneur insiste pour libération
  • Faire intervenir un expert tiers pour la rédaction des réserves

Pour le cadre juridique de la réception en Belgique, voir justice.belgium.be — biens immobiliers.
