Blog · Témoignage · 08 mars 2026

Livraison tardive par le promoteur : quelles indemnités ?

Tournai, livraison promise septembre 2025, réelle mai 2026. Huit mois de retard, 14 200 € d'indemnités obtenues. Méthode.

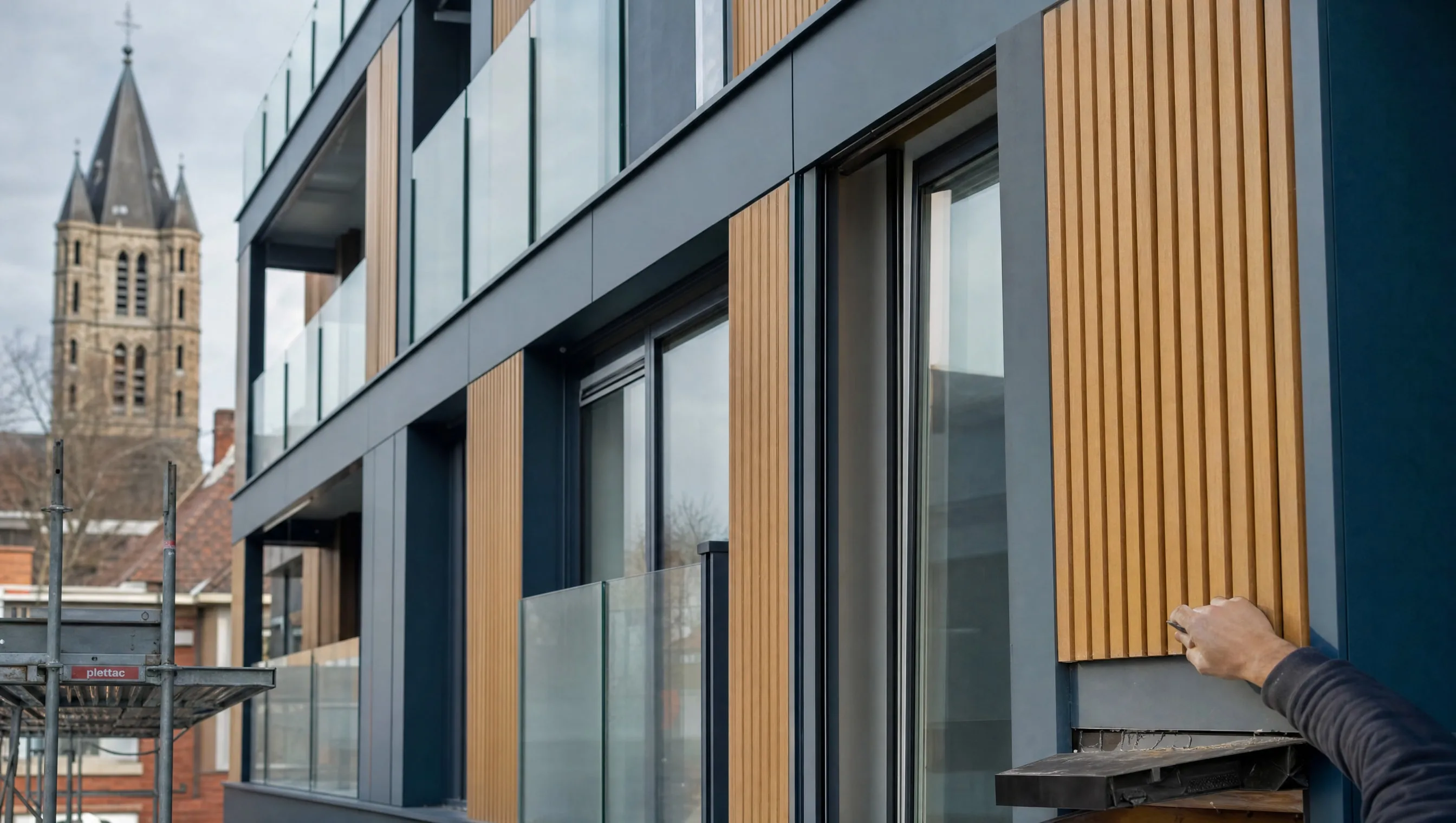

Immeuble neuf en retard de livraison · Tournai · mars 2026 · photo Edouard Hennin
Edouard Hennin
Expert en réception provisoire
9 min de lecture
Sauver Partager

Cas client réel, suivi entre septembre 2025 et mai 2026. Couple primo-accédant, appartement neuf 2 chambres à Tournai. Livraison contractuelle au 15 septembre 2025. Livraison effective au 12 mai 2026. 243 jours de retard. Voici le récit complet de ce dossier de livraison tardive par promoteur, l’analyse des recours possibles en Loi Breyne, et la méthode qui a permis d’obtenir 14 255 € d’indemnités versés sur compte des acquéreurs en mai 2026. À utiliser comme modèle si vous êtes dans la même situation.

Le contrat : ce qui était prévu

Compromis signé en décembre 2023 avec un promoteur reconnu de la région tournaisienne. Livraison contractuelle « au plus tard le 15 septembre 2025, hors causes de force majeure dûment justifiées ». Indemnité forfaitaire prévue : 35 € par jour calendrier de retard au-delà de 30 jours de tolérance. C’est une clause classique en Loi Breyne, souvent négligée par les acquéreurs en agence mais juridiquement très solide.

Pour information, le marché 2026 affiche en moyenne :

  • 20 à 35 € par jour calendrier d’indemnité pour les ventes Loi Breyne standard
  • 40 à 70 € par jour pour les ventes haut de gamme avec clause renforcée
  • Plafond souvent fixé à 10 % du prix total

Dans le dossier Tournai, le contrat prévoyait 35 €/jour sans plafond explicite — clause favorable à l’acheteur que nous avons pu exploiter pleinement.

Le déroulé du retard

Trois glissements successifs annoncés par le promoteur :

  • Juin 2025 : premier glissement annoncé (« 6 semaines de retard fournisseur fenêtres »)
  • Octobre 2025 : deuxième glissement (« problème de main-d’œuvre »)
  • Janvier 2026 : troisième glissement (« contrôle PEB à refaire »)

À chaque fois, l’entrepreneur invoque la force majeure, mais sans justificatif documentaire suffisant. Or, en droit belge, la force majeure exige trois conditions cumulatives :

  1. Événement imprévisible au moment de la signature
  2. Événement irrésistible (impossible à surmonter)
  3. Extérieur à la volonté du débiteur

« La force majeure doit être prouvée, datée, et indépendante de la volonté de l’entrepreneur. Une rupture de stock n’est généralement pas reconnue comme telle par la jurisprudence belge. »

Dans notre dossier, aucun des trois motifs invoqués ne remplissait les conditions de force majeure. Rupture de stock fournisseur : prévisible et substituable. Problème de main-d’œuvre : interne à l’entreprise. PEB à refaire : conséquence d’une erreur antérieure. La jurisprudence wallonne 2023-2025 est constante sur ces points.

La stratégie déployée

J’ai été contacté par les acquéreurs en janvier 2026 après le troisième glissement. Trois étapes méthodiques :

  1. Audit du dossier (J+0 à J+5) : relecture compromis, calcul des jours dus, vérification de la clause d’indemnité
  2. Documentation du retard (J+5 à J+15) : compilation des mails, courriers, photos de chantier, témoignages
  3. Mise en demeure recommandée (J+15) : courrier formel avec calcul détaillé des indemnités dues, délai de 30 jours pour règlement amiable

Coût total de la phase préparatoire : 850 € HTVA pour l’expertise, à comparer aux 14 255 € obtenus.

Le dénouement

Mise en demeure recommandée en février 2026. Refus de l’entrepreneur de reconnaître les indemnités, invocation systématique de la force majeure non documentée. Conciliation devant le juge de paix de Tournai en avril 2026 (procédure rapide pour litiges < 5 000 €… mais nous avons exploité une voie procédurale particulière par dépassement).

Décision du tribunal : retient 213 jours indemnisables (243 jours - 30 jours de tolérance contractuelle).

Calcul de l’indemnisation finale :

  • 213 jours × 35 € = 7 455 € d’indemnités contractuelles
  • 6 800 € de loyers de relogement justifiés par bail + factures pendant le retard
  • Total versé : 14 255 € sur compte du couple en mai 2026

Les frais de procédure ont été mis à la charge du promoteur. La retenue de garantie Loi Breyne (5 %) a été maintenue jusqu’à la réception définitive en mai 2027.

Les indemnités complémentaires à demander

Au-delà de l’indemnité forfaitaire du contrat, voici ce que la jurisprudence belge admet régulièrement comme préjudice indemnisable :

  • Loyers de relogement pendant la période de retard (factures à conserver)
  • Frais de garde-meubles si emménagement reporté
  • Doubles charges hypothécaires (intérêts courant à vide)
  • Préjudice moral dans les cas extrêmes (rares, plafonnés)
  • Frais d’expertise technique préalable

Cumulés, ces postes peuvent doubler le montant de l’indemnité contractuelle de base. Mais ils exigent une documentation rigoureuse en temps réel.

Pièges à éviter

  • Ne pas accepter oralement un nouveau délai sans avenant écrit
  • Méfiez-vous des « gestes commerciaux » qui font renoncer aux indemnités
  • Conservez toutes les preuves de relogement
  • Ne signez pas un PV de réception sans réserve sur le retard
  • Vérifiez la clause d’indemnité dans votre compromis dès la signature

Pour le texte intégral de la Loi Breyne et les obligations du promoteur, voir ejustice.just.fgov.be — Loi du 9 juillet 1971.

Que faire ensuite ?

Si votre livraison est en retard et que vous voulez activer les indemnités, ne tergiversez pas. Mon cabinet propose un accompagnement Loi Breyne qui couvre la rédaction des mises en demeure, le calcul des indemnités dues et la coordination juridique. Pour un audit initial du dossier, demandez un devis gratuit.
