Blog · Témoignage · 26 mars 2026

Électricité non conforme à la réception : que faire ?

Mars 2026, Mons. Un tableau électrique non certifié, un propriétaire stressé, six semaines de bras de fer. Récit pas à pas.

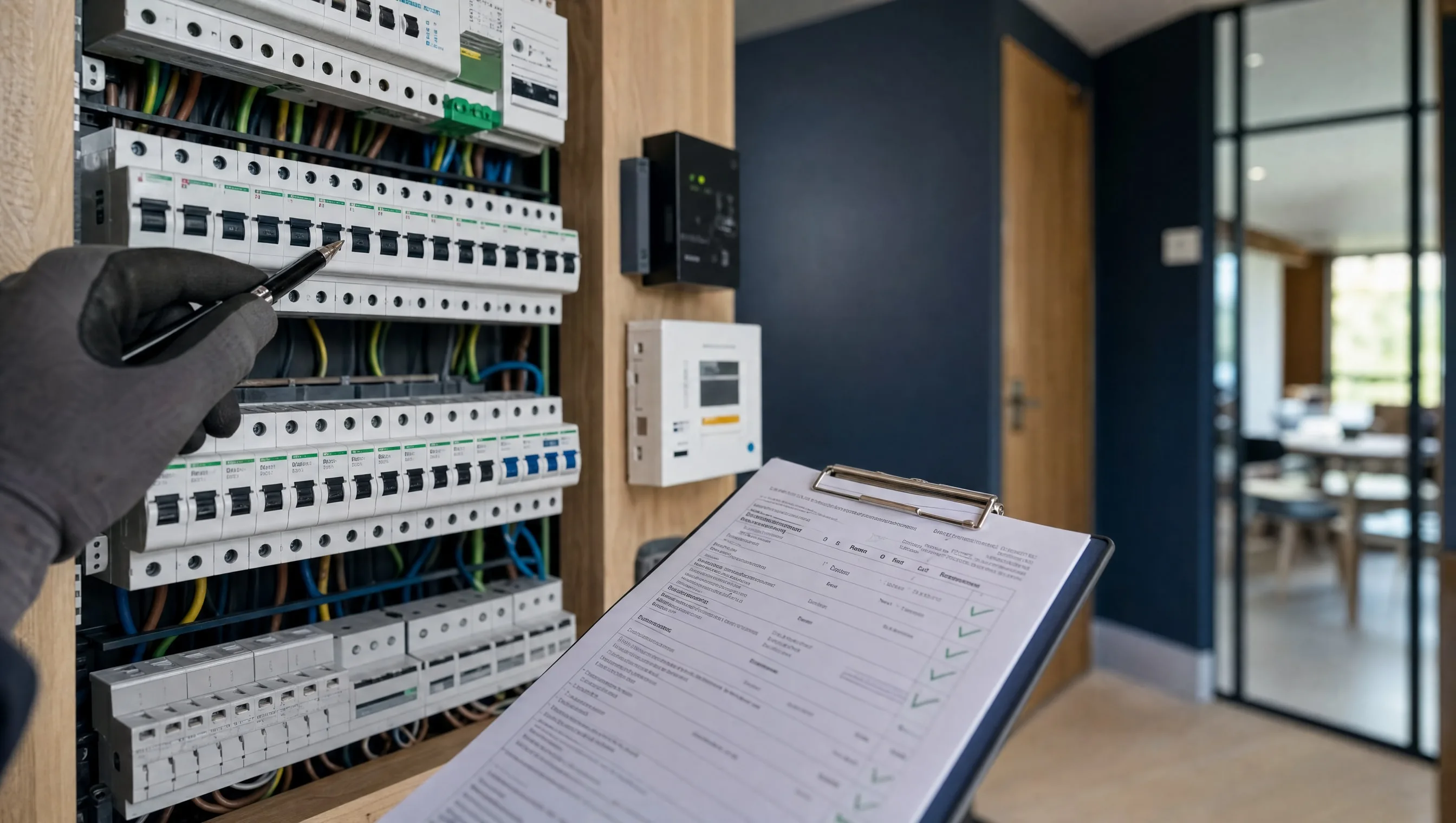

Tableau électrique · Mons · mars 2026 · photo Edouard Hennin
Edouard Hennin
Expert en réception provisoire
8 min de lecture
Sauver Partager

Mars 2026. Je termine une réception provisoire à Mons, maison 3 façades, propriétaire jeune couple primo-accédant. Tout se passe bien jusqu’au moment d’inspecter le tableau électrique. L’attestation RGIE manque. L’entrepreneur me dit « ça arrive demain ». Mauvais signe. Voici le déroulé complet de ce dossier, qui a duré six semaines et a coûté 8 400 € de travaux à l’entrepreneur — récit pas à pas, à utiliser comme modèle si vous êtes confronté à un cas similaire.

Le défaut découvert

Je demande à voir le rapport de l’organisme agréé (Vinçotte, OCB ou équivalent). Réponse de l’entrepreneur : « pas encore passé, mais on va le faire dans les jours qui viennent ». Le tableau lui-même montre des anomalies visibles avant même tout contrôle officiel :

  • Pas de différentiel 30 mA sur le circuit salle de bain (obligatoire RGIE)
  • Section de câble sous-dimensionnée sur le four électrique (2,5 mm² au lieu de 6 mm² requis)
  • Absence d’étiquetage clair des circuits
  • Mise à la terre non testée au mégohmmètre

Refus immédiat de signer la réception sans réserves explicites. Mention au PV : « réception électrique refusée sans production de l’attestation RGIE conforme. Quatre anomalies visibles relevées contradictoirement, photographiées en annexe. » Copies aux deux parties, signatures du propriétaire et de moi-même comme expert tiers.

« Sans attestation RGIE conforme, le compteur ne peut pas être ouvert par ORES. Vous habitez sans électricité, légalement. C’est aussi simple que ça. »

La situation juridique

Le RGIE (Règlement Général sur les Installations Électriques) est un texte technique opposable depuis 1981, refondu en 2020. Sans certificat de conformité délivré par un des cinq organismes agréés en Belgique (Vinçotte, OCB, BTV, ACEG, AIB-Vinçotte), ORES n’ouvrira jamais le compteur définitif. Et sans compteur définitif, votre maison est juridiquement habitable, mais matériellement inhabitable.

En cas de non-conformité documentée, le propriétaire dispose de plusieurs recours cumulables :

  • Refus de la réception au titre de l’article 9 de la Loi Breyne (défaut affectant l’habitabilité)
  • Mise en demeure de l’entrepreneur (article 1184 du Code civil ancien, articles 5.83 et suivants du nouveau Code)
  • Activation de la retenue de garantie (5 % du prix total)
  • Saisine du juge des référés pour reprise sous astreinte

Le texte complet du RGIE est consultable sur economie.fgov.be — règles techniques électricité.

Le recours engagé

J+5 : mise en demeure recommandée envoyée à l’entrepreneur, mentionnant l’article 71 de la Loi Breyne et fixant un délai de 15 jours pour produire l’attestation. L’entrepreneur avait trois options :

  1. Prouver la conformité en faisant passer un contrôleur agréé sous quinzaine
  2. Reprendre les travaux déficients et faire repasser un contrôleur
  3. Voir la retenue de garantie immédiatement appelée par voie d’huissier

J+12 : réponse de l’entrepreneur, par recommandé : il accepte de faire passer un contrôleur Vinçotte. Premier signe positif. J+18 : passage du contrôleur, qui relève 4 non-conformités : différentiel salle de bain absent, section four insuffisante, mise à la terre non testée, étiquetage circuits incomplet.

Le dénouement

À J+22, le rapport Vinçotte est remis officiellement aux deux parties. À J+38, après 16 jours de travaux supplémentaires de l’électricien (à la charge totale de l’entrepreneur), les reprises sont effectuées : ajout d’un différentiel 30 mA, remplacement du câble four en 6 mm², test mégohmmètre, étiquetage refait. À J+42, nouveau contrôle Vinçotte : conforme. La retenue de garantie est débloquée seulement à J+45, après réception du PV de levée de réserves contradictoirement signé.

Coût total à la charge de l’entrepreneur : environ 8 400 € (4 200 € de travaux + 2 800 € d’astreintes journalières prévues au contrat + 1 400 € d’honoraires de contrôleur et d’expertise). Coût pour le propriétaire : 0 € hors stress des six semaines.

Pièges à éviter

  • Ne signez pas sous prétexte que « l’attestation arrive demain » : exigez-la le jour J
  • Méfiez-vous des organismes inconnus : seuls 5 sont officiellement agréés en Belgique
  • Conservez systématiquement le PV de mise en service ORES avec votre dossier propriétaire
  • Photographiez le tableau électrique de face et étiquettes lisibles
  • Si vous découvrez la non-conformité après emménagement, activez la garantie biennale sous 2 ans

Que faire ensuite ?

Si votre dossier électrique présente des doutes ou si l’attestation RGIE est manquante, faites valider par un expert indépendant avant signature du PV. Mon cabinet propose une expertise électricité avec passage d’un contrôleur agréé partenaire, ou un audit construction plus large incluant les autres lots techniques.

Vérifier votre dossier
Demander une analyse de votre PV
